選擇模塊化無塵車間還是傳統施工方式,需綜合考慮生產需求、預算、工期、靈活性等因素。以下是兩種方案的深度對比及選型建議:
對比維度 | 模塊化無塵車間 | 傳統無塵車間 |
---|---|---|
建設周期 | 7-15天(預制組裝) | 3-6個月(土建+裝修) |
造價 | 低(節省30%-50%人工費) | 高(含土建、隱蔽工程等) |
潔凈等級 | 最高可達ISO 5級(百級) | 可定制任意等級(包括ISO 3級超凈環境) |
靈活性 | 可快速拆裝、搬遷、擴展 | 固定結構,改造需拆除重建 |
適用場景 | 短期項目、緊急擴產、多品種小批量生產 | 長期穩定生產、高精度工藝(如半導體) |
材料環保性 | 預制板材(部分含回收材料) | 傳統建材(混凝土+彩鋼板) |
案例典型 | 疫苗臨時生產線、電子組裝車間 | 晶圓廠、GMP生物制藥車間 |
選模塊化:若需6個月內投產(如疫情期醫療物資擴產);
選傳統:長期(5年以上)產線且工藝穩定。
模塊化優勢:
千級車間綜合成本約 3000-5000元/㎡(傳統需5000-8000元/㎡);
無土建費用,電力/管道接口標準化。
傳統優勢:長期使用攤銷成本更低。
模塊化局限:
層高通常≤3m(傳統可做挑高);
不適用于重型設備(如10噸以上反應釜)。
傳統優勢:可定制特殊結構(如防微振地基)。
模塊化難點:
部分藥監部門對預制車間持謹慎態度(需提前溝通);
防火等級需達到A級(檢查拼接縫密封性)。
傳統優勢:更容易通過GMP/ISO認證。
模塊化便利性:
過濾器更換、風管清洗更快捷;
可遠程監控潔凈參數(智能模塊化系統)。
傳統痛點:維修需破拆墻體。
模塊化成功領域:
醫療器械(如體外診斷試劑盒生產);
電子行業(TWS耳機組裝線)。
傳統不可替代領域:
半導體(需抗電磁干擾);
無菌制劑(EU GMP Annex 1嚴格要求)。
模塊化升級:
防火/防靜電一體化板材(成本降低20%);
機器人自動拼裝(工期縮短至3天)。
傳統施工進化:
BIM+3D打印技術(減少施工誤差);
低碳混凝土(滿足ESG要求)。

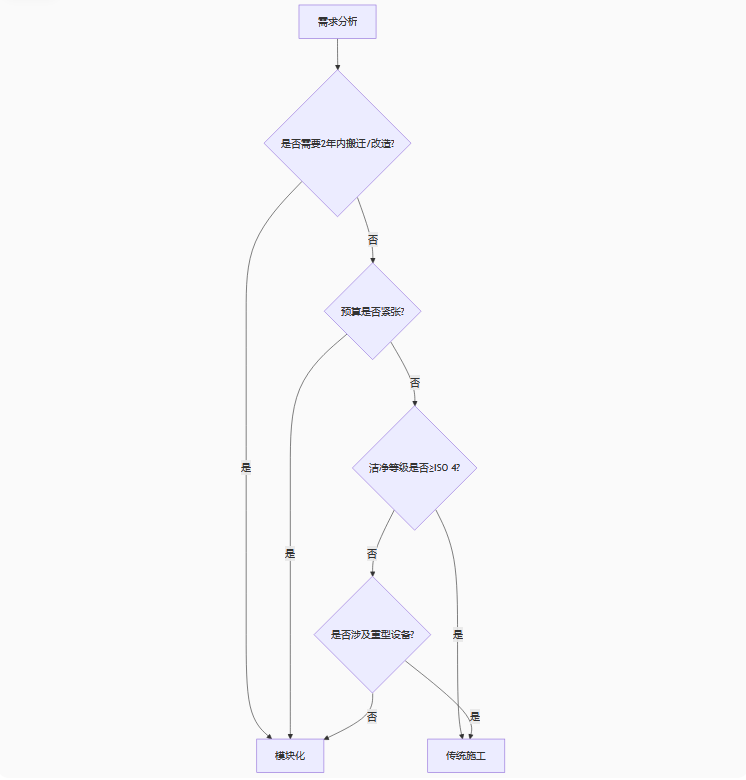

優先選模塊化:如果您的需求符合以下任意一條:
? 緊急投產 ? 預算有限 ? 未來可能搬遷
堅持傳統施工:如果您的需求是:
? 超高潔凈度(ISO 3級以上) ? 超長使用周期 ? 特殊承重要求
注:混合模式(核心區傳統施工+外圍模塊化)正成為新趨勢,可平衡成本與性能。建議邀請供應商提供3D模擬方案后再決策。
